Вахтовый комплекс для горно-обогатительного комбината

- Численность
- 80 человек
- Срок реализации
- 60 дней
- Монтаж
- 15 дней
- Санпропускник
- 5 блоков, 20 душевых сеток
- Сейсмичность района
- 7 баллов
- Замечаний при приёмке ОТ
- 0
Состав поставки
56 модулей: 40 жилых «Книжка» (по 2 человека), санпропускник сквозного прохода из 5 блоков PS-SAN, столовая из 2 модулей PS-DIN-12000, 2 раздевалки-сушилки PS-DRY-5800, медпункт PS-MED-5800, административный блок PS-OFF-5800, КПП PS-KPP-2900, 2 складских модуля PS-WH-5800, 2 модуля под ДГУ.
Задача
Горно-обогатительный комбинат в Забайкалье расширял карьер и открывал новую смену на 80 горняков. Ключевые требования службы охраны труда: санпропускник с обязательной сменой одежды перед входом в жилую зону (требование ФНП № 505 для горных предприятий), защита всех жилых блоков от проникновения рудной пыли. Дополнительно: площадка находится в сейсмической зоне 7 баллов — требовалось техническое заключение о допустимости применения модульных зданий.
Решение
ПОЛИСНАБ поставил сборно-разборные модули «Книжка» в исполнении «Север» с дополнительным уплотнением по периметру всех дверных и оконных проёмов — двойной контур EPDM + силиконовый герметик по стыкам панелей. Санпропускник собран из 5 блоков PS-SAN (20 душевых сеток — одна на 3 человека смены, СП 44.13330.2011) в линейную конфигурацию «грязная зона — душевая — чистая зона» с раздельными входами. Технический отдел ПОЛИСНАБ подготовил расчётную записку по ветровой и сейсмической нагрузке для модулей на регулируемых опорах.

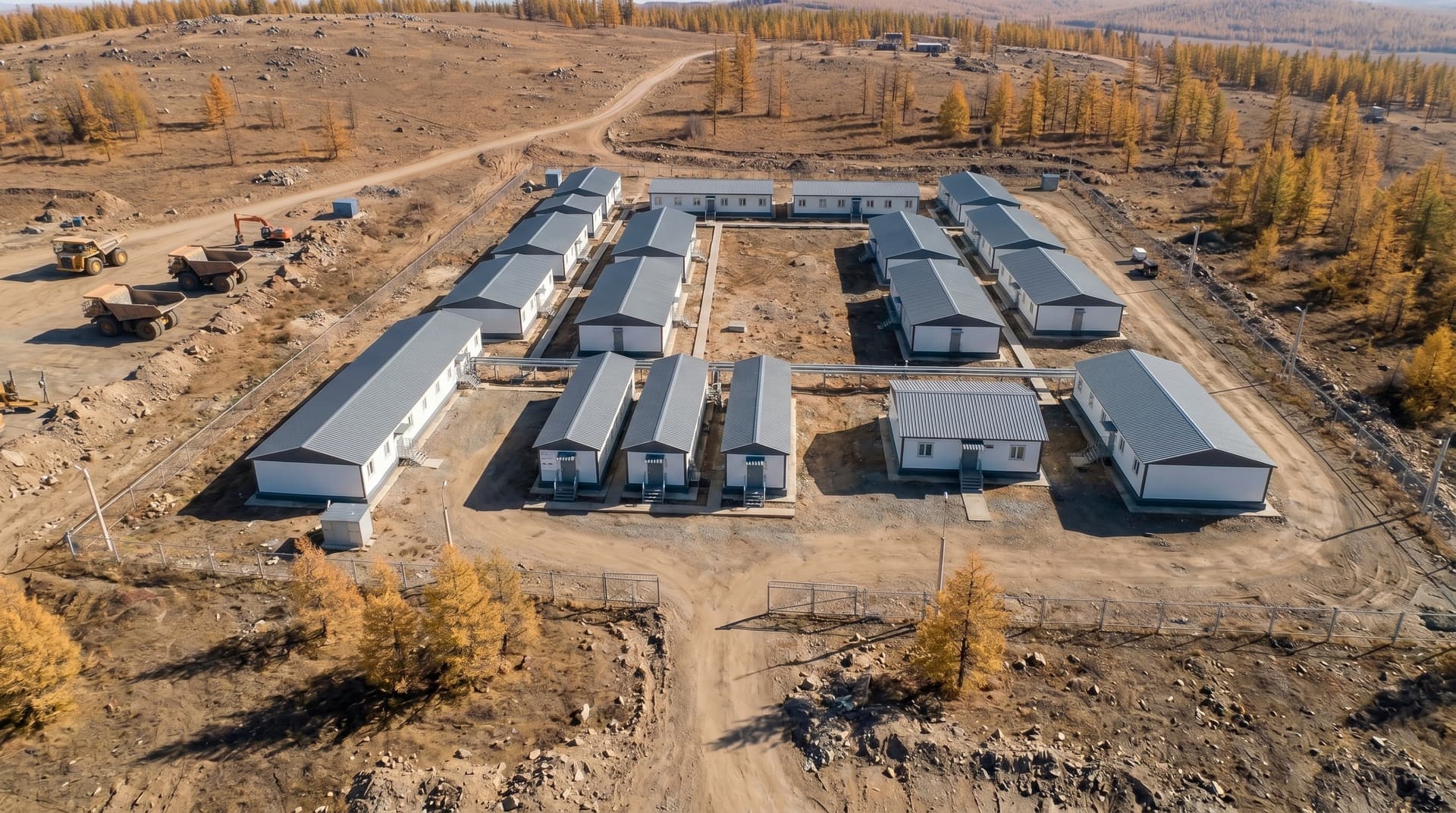

Результат
Комплекс принят службой охраны труда ГОК без замечаний. Техническое заключение по сейсмостойкости принято внутренней экспертизой ГОК без дополнительных проверок.
Этапы реализации
- 1
ТЗ и инженерная документация
7 днейРазработка ТЗ с учётом требований ФНП № 505, подготовка расчётной записки по сейсмостойкости, согласование схемы санпропускника.
- 2
Производство
по графику договораПроизводство 40 жилых блоков с усиленным уплотнением, 5 санблоков в конфигурации «сквозной санпропускник» и 11 функциональных модулей.
- 3
Доставка
по графику договораДоставка автотранспортом: сначала жилые блоки, затем функциональные блоки и расходные материалы.
- 4
Монтаж и наладка
15 днейУстановка на регулируемые опоры с нивелировкой, монтаж сантехники санпропускника, подключение горячего водоснабжения, пусконаладка.
Похожая задача у вашего объекта?
Расскажите про регион, численность и сроки — бесплатно разработаем концепцию посёлка: состав по нормам, схему размещения, доставку до объекта.
