Вахтовый посёлок для буровой бригады

- Численность
- 120 человек
- Срок реализации
- 52 дня
- Регион
- север ЯНАО
- Состав
- 82 модуля, из них 60 жилых
- Досрочная сдача
- на 8 дней раньше
Состав поставки
82 модуля: 60 жилых «Книжка» в исполнении «Север» (по 2 человека), 7 санитарных блоков PS-SAN, столовая из 3 модулей PS-DIN-12000, 3 раздевалки-сушилки PS-DRY-5800, медпункт PS-MED-5800, штаб из 2 модулей PS-OFF-5800, КПП PS-KPP-2900, 3 складских модуля PS-WH-5800, 2 модуля под ДГУ.
Задача
Буровая компания получила лицензионный участок на севере ЯНАО в октябре — за 6 недель до начала первого морозного сезона. Площадка находилась в 340 км от Нового Уренгоя, без постоянной дороги. Задача: обеспечить жилую базу для 120 человек бурового персонала до первых заморозков. Стандартные блок-контейнеры не подходили: посёлку нужно больше 80 модулей, а сварной блок едет по одному-два на трал — это 40–80 рейсов и разрешения на негабаритный груз. По зимнику разрешённая нагрузка — 6 т/ось. Бюджет логистики на весь проект был жёстко ограничен.
Решение

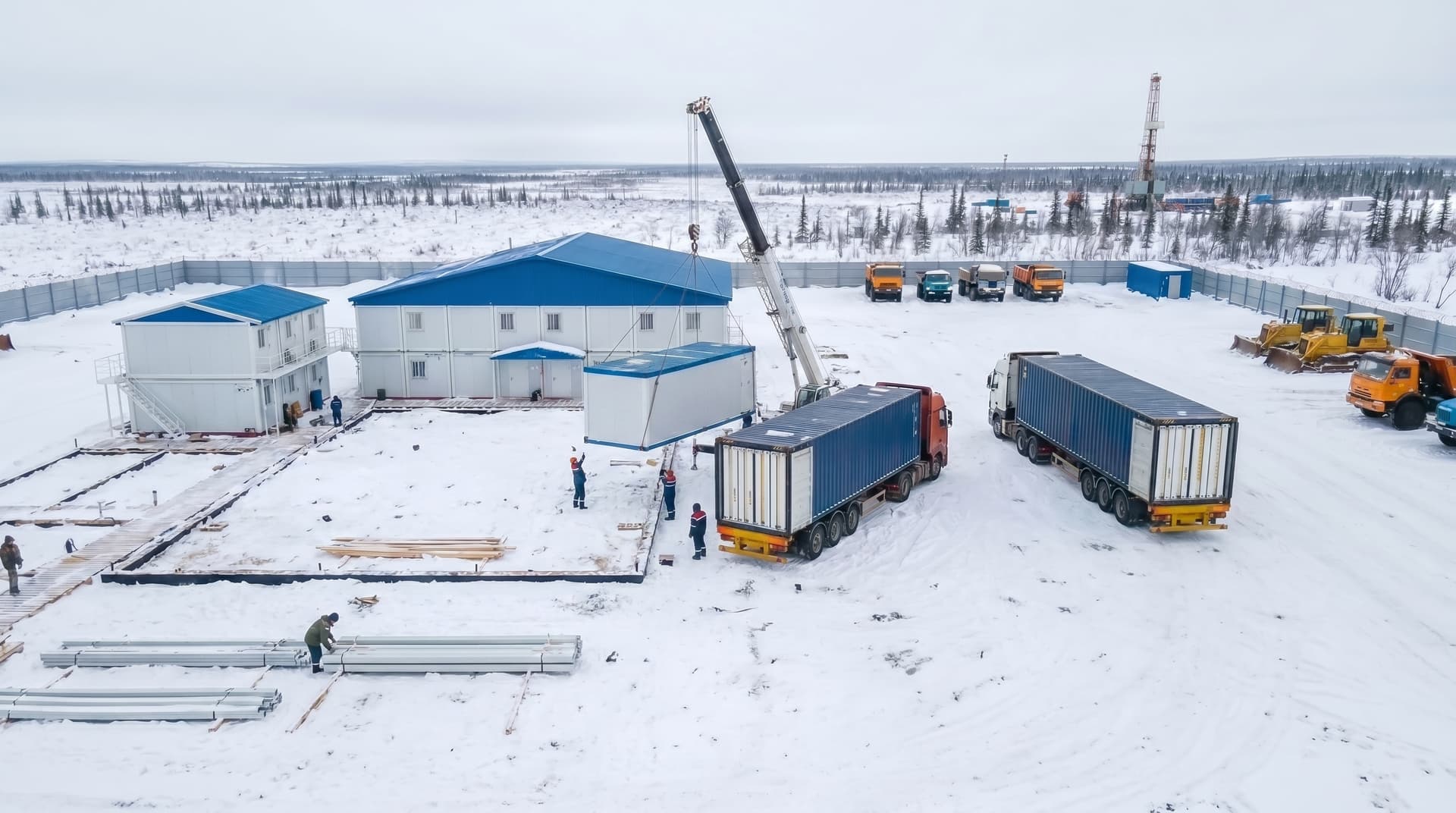

ПОЛИСНАБ предложил сборно-разборные модули «Книжка» в исполнении «Север»: они едут плоскими пакетами высотой 750 мм, в один 40HQ входит 8 модулей, нагрузка на ось фуры — 5,2 т, что соответствует требованиям зимника. Жилой фонд (60 блоков) и 22 функциональных модуля доставлены плоскими пакетами — 11 контейнеров 40HQ. Модули смонтировала бригада ПОЛИСНАБ из 4 человек с арендованным краном-манипулятором 25 т; остальные работы — сети, подготовку площадки — выполняли подрядные организации. Работы вели в 2 смены по 12 часов. Электроснабжение подключалось по мере установки блоков — к третьему дню первая жилая секция уже отапливалась.
Результат

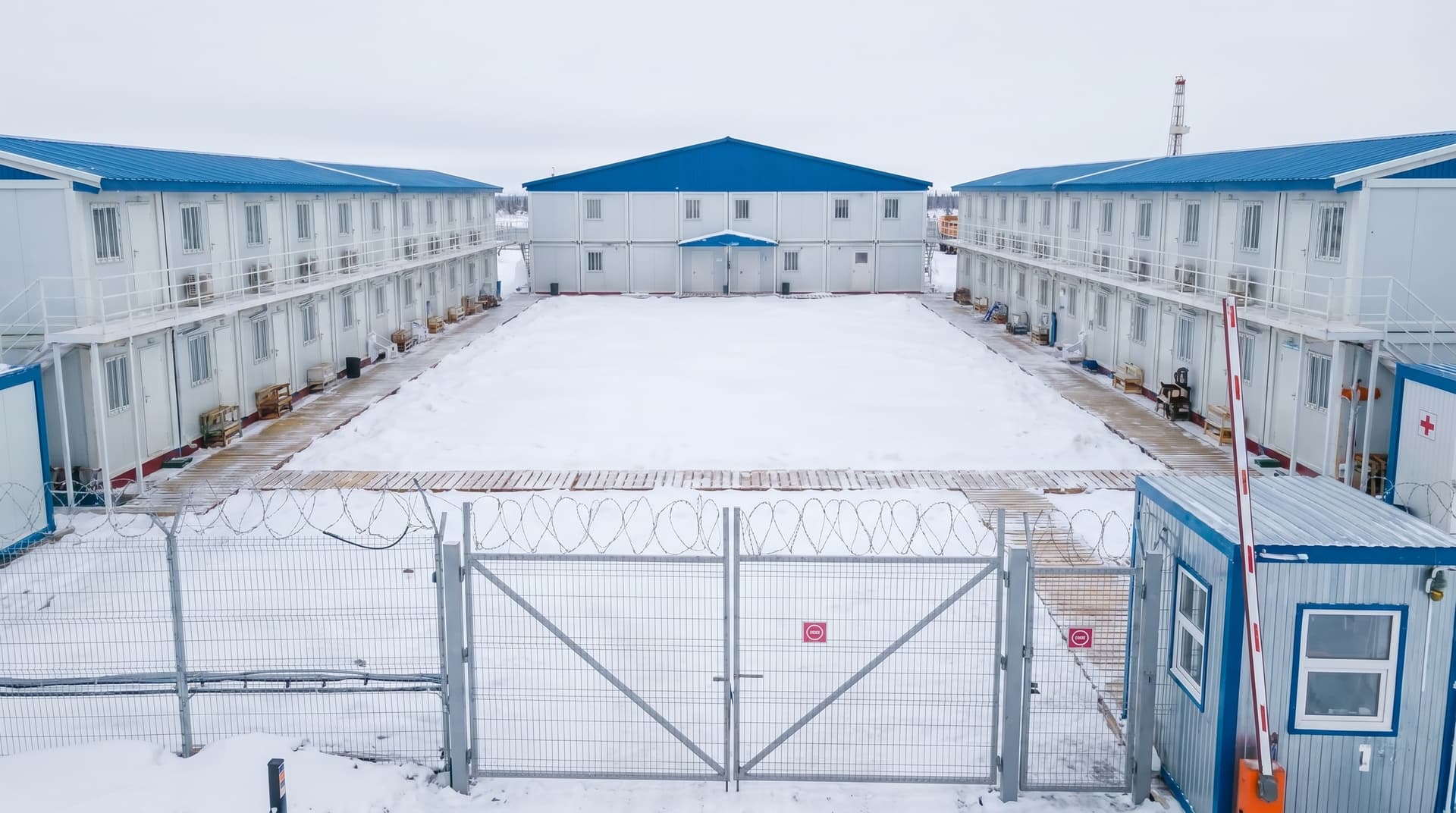

Посёлок полной готовности для 120 человек был сдан на 52-й день с момента заключения договора — на 8 дней раньше контрактного срока. Логистика — 11 контейнеров 40HQ вместо 40–80 рейсов тралов с блок-контейнерами. В первую зимовку во всех жилых блоках в исполнении «Север» (до −51 °C) поддерживался регламентный микроклимат +20 °C при работе штатного электрообогрева.
Этапы реализации
- 1
Проектирование и ТЗ
5 днейРазработка генплана размещения, согласование состава блоков с заказчиком, расчёт логистического маршрута по зимнику.
- 2
Производство
по графику договораСерийное производство 60 жилых и 22 функциональных модулей на заводе. Параллельно — подготовка площадки заказчиком (выравнивание, подсыпка щебня, установка блоков ФБС).
- 3
Доставка
по графику договораДоставка по маршруту завод → Новый Уренгой → площадка через зимник. Первыми шли жилые блоки.
- 4
Монтаж
18 днейСборка модулей — бригада ПОЛИСНАБ; электрика, инженерные сети и пусконаладка — подрядные организации. Работа в 2 смены.
- 5
Сдача объекта
3 дняФинальная проверка всех систем, оформление исполнительной документации, передача полного пакета ИД.
Похожая задача у вашего объекта?
Расскажите про регион, численность и сроки — бесплатно разработаем концепцию посёлка: состав по нормам, схему размещения, доставку до объекта.
